Bine ai venit. Pe acest site gasesti informatii la zi despre proiectele de autostrazi din Romania.


Exclusiv 130km.ro: Review autostrazi si drumuri expres - Trimestrul I 2026

(c) 130km.ro / 27 martie 2026

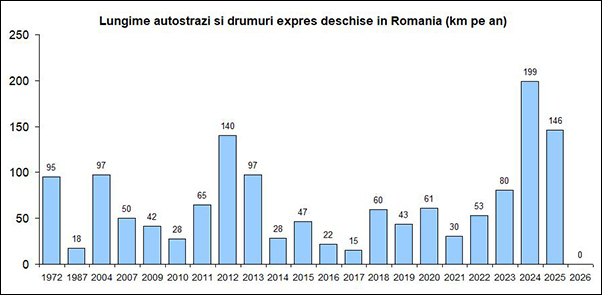

In primul trimestru al anului 2026 nu au avut loc deschideri noi de sectiuni de autostrada sau drum expres in Romania. Lungimea totala a segmentelor de autostrada si drumuri expres deschise anual in Romania este prezentata mai jos:


Nu au existat semnari noi de contracte de executie sau licitatii noi pentru sectiuni de autostrada in primele trei luni ale anului. Dar a fost semnat un contract nou de executie de drum expres, pentru singurul lot ramas fara contract pe traseul Arad - Oradea:

Data semnareTronsonStadiuLungime (km)
Ian 2026DEx16: Arad - Oradea lot 3 (Chisineu Cris - Arad)In executie47,1
Total km contracte semnate in Trim.I 202647,1

In trimestrul I s-au lansat si trei licitatii noi de executie pentru traseul integral al sectiunii de drum expres Suceava - Siret:

Data licitatieTronsonStadiuLungime (km)
Ian 2026A7: Suceava - Siret lot 1 (Suceava - Darmanesti)In licitare18,6
Ian 2026A7: Suceava - Siret lot 2 (Darmanesti - Balcauti)In licitare24,5
Ian 2026A7: Suceava - Siret lot 3 (Balcauti - Vama Siret)In licitare12,7
Total km licitatii lansate in Trim.I 202655,7km

La sfarsitul lunii martie 2026 Romania inregistra o retea de autostrazi si drumuri expres cu o lungime totala de 1.418km, la care se adauga un numar de 884km aflati in constructie si 486km aflati in licitare.

Stadiul deschiderii, al lucrarilor si ultimele noutati pentru fiecare din autostrazile si drumurile expres deschise, aflate in lucru sau in licitare in Romania sunt prezentate in continuare.

AUTOSTRADA A0 (CENTURA BUCURESTI)

Sectiunea Sud a autostrazii este deschisa pe traseul complet (A2 - A1/DJ601, 51,2km). Pe sectiunea de nord a autostrazii situatia este urmatoarea: lotul 1 DJ601 – DN1 (17,5km) este in lucru, iar lucrarile avanseaza; lotul 2 DN1/Corbeanca - DN2/Afumati (19,0km) este deschis; lotul 3 DN2/Afumati – DN3/Cernica (8,6km) este deschis partial pe o sectiune 2,3km (diferenta este in intarziere, programata pentru deschidere in august 2026); lotul 4 DN3 – A2 (4,47km) este in constructie cu termen de deschidere in 2026 (termenul este legat si de deschiderea lotului 3).

AUTOSTRADA A1 (BUCURESTI - NADLAC)

Tronsonul Bucuresti - Pitesti este deschis integral circulatiei (109,6km). Pe urmatorul tronson, Pitesti - Sibiu, sectiunile 1 Sibiu - Boita (13,2km) si 5 Curtea de Arges - Pitesti (30,4km) sunt deschise. Pentru celelalte trei sectiuni lucrarile sunt in derulare: sectiunea 2 Boita - Cornetu (31,3km, termen de deschidere 2029), sectiunea 3 Cornetu - Tigveni (37,9km, termen deschidere in 2029) si sectiunea 4 (Tigveni - Curtea de Arges, 9,9km, termen deschidere 2026 ca urmare a ritmului bun de constructie).

Centura orasului Sibiu (17,6km) este deschisa circulatiei, alaturi de tronsoane urmatoare, Sibiu - Orastie (82,2km) si Orastie - Deva (32,5km), deschise la randul lor. Tronsonul urmator, Lugoj - Deva, este deschis cu exceptia a 13,5km pe lotul 2, intre Margina si Holdea, pentru care lucrarile sunt in derulare, cu termen de deschidere in 2026 (lungime sectiune deschisa pe Lugoj - Deva: 86,3km).

Celelalte tronsoane ale autostrazii A1, respectiv Lugoj - Timisoara (35,1km), Timisoara - Arad si Centura Arad (41,0km) si Arad - Nadlac (38,9km) sunt deschise integral circulatiei.

AUTOSTRADA SOARELUI A2 (BUCURESTI - CONSTANTA)

Autostrada este deschisa integral circulatiei (202,8km).

AUTOSTRADA TRANSILVANIA A3 (BUCURESTI - BORS)

Primul tronson, Bucuresti - Ploiesti (65,2km), este deschis integral circulatiei. Pe urmatorul tronson, Ploiesti - Brasov, singura sectiune deschisa este traseul Rasnov - Cristian (6,3km). Tronsonul Brasov - Targu Mures este eliminat din planurile guvernului, acesta fiind inlocuit cu traseul Sebes - Turda de pe autostrada A10. Urmatorul tronson, Targu Mures - Gilau (103,5km), este deschis integral circulatiei.

Pe ultimul tronson, Gilau - Bors, situatia este urmatoarea: Gilau - Nadaselu (9,5km) deschis; Nadaselu - Mihaiesti (16,8km) in lucru, termen deschidere in 2026; doua viaducte incluse in acest traseu, Mihaiesti si Topa Mica (3,2km) sunt executate printr-un proiect separat cu lucrari in executie si termen de finalizare in 2026; Mihaiesti - Zimbor (13,3km) in lucru, termen deschidere 2026; Zimbor - Poarta Salajului (13,3km) in lucru, termen deschidere 2026 (nodul Romanasi care asigura descarcarea traficului de pe lotul Zimbor - Poarta Salajului este realizat prin contract separat, aflat in executie); Poarta Salajului - Zalau (15,1km) si Zalau - Nusfalau (25,8km) – in executie, termen de deschidere in 2031; Nusfalau - Suplacu de Barcau (13,6km) deschis; Suplacu de Barcau - Chiribis (26,4km) - in lucru, termen de deschidere in 2026; Chiribis - Biharia (28,9km) – in lucru, termen deschidere in 2027; Biharia - Bors (5,4km) deschis.

AUTOSTRADA A4 (CENTURA CONSTANTA)

Traseul initial al Autostrazii A4, reprezentand varianta de ocolire a orasului Constanta (21,8km), este deschis integral circulatiei. Exista o licitatie in derulare pentru un nou segment care incepe la sud de Constanta, ocoleste o parte din statiunile de la litoralul Marii Negre si ajunge in apropiere de Olimp (30,6km).

AUTOSTRADA SUD A6 (LUGOJ - BUCURESTI)

Singura portiune deschisa circulatiei pe autostrada A6 este Balint - Centura Lugoj (10,5km). Exista licitatii in derulare pentru toate cele sase loturi ale traseului Craiova - Targu Jiu. Acestea acopera traseul Craiova - Filiasi, 51,5km, care va fi realizat la profil de autostrada, si traseul Filiasi - Targu Jiu, 58,6km, care va fi realizat la profil de drum expres, si sunt impartite astfel: lotul 1 DEx12/Ghercesti - Craiova Nord (10,3km, constructor desemnat dar fara contract semnat), lotul 2 Craiova Nord - Beharca (14,4km), lotul 3 Beharca - Filiasi (21,7km), lotul 4 Filiasi - Bibesti (22,9km), lotul 5 Bibesti - Targu Carbunesti (21,5km) si lotul 6 Targu Carbunesti - Centura Targu Jiu (19,3km).

AUTOSTRADA MOLDOVEI A7 (PLOIESTI - PASCANI)

Sectiunile Ploiesti - Buzau (63,3km) si Buzau - Focsani (82,4km) sunt deschise integral. Pe sectiunea Focsani - Bacau este deschis lotul 1 (Focsani - Domnesti Targ, 35,6km) si o parte din lotul 2 (Domnesti Targ - Adjud, 14,4km); diferenta pe lotul 2 (Adjud - Racaciuni, 24,4km) si lotul 3 Racaciuni - Bacau (21,5km) sunt programate pentru deschidere in 2026. Centura Bacau realizata la profil de autostrada este deschisa (16,3km). Pe sectiunea Bacau - Pascani se lucreaza pe toate cele trei loturi: 1 Saucesti - Trifesti Targ (30,3km), 2 Trifesti - Gheraiesti (19,0km) si 3 Mircesti - Pascani (28,1km); termenul de deschidere este 2026. Pentru cele doua loturi ale sectiunii Pascani - Suceava exista licitatii in derulare, cu constructor desemnat: lotul 1 Pascani - Roscani (33,0km) si lotul 2 Roscani - Aeroport Suceava (29,0km); contractele nu au fost semnate inca. Pentru cele trei loturi ale traseului Suceava - Siret (55,7km), ce va fi realizat la profil de drum expres, au fost lansate licitatii in ianuarie 2026: lot 1 Suceava - Darmanesti (18,6km), lot 2 Darmanesti - Balcauti (24,5km) si lot 3 Balcauti - Vama Siret (12,7km).

AUTOSTRADA UNIRII A8 (TARGU MURES - UNGHENI)

Sectiunea I Targu Mures - Miercurea Nirajului (24,4km) este in executie, cu termen de deschidere in 2026. Pe sectiunea II Miercurea Nirajului - Leghin exista contracte de executie semnate pentru toate loturile: lotul 1b Miercurea Nirajului - Sarateni (23,4km) cu termen de finalizare in 2027, lotul 1c Sarateni - Joseni (32,4km) cu termen in 2030, lotul 1d Joseni - Ditrau (14,4km) cu termen in 2028, lotul 2a Ditrau - Grinties cu termen de finalizare in 2029, lotul 2b Grinties - Pipirig (34,1km) cu termen in 2030 si lotul 3c Pipirig - Vanatori Neamt/Leghin (19,3km) cu termen de finalizare in 2029. Sectiunea III Leghin - Targu Neamt (29,9km) este in executie, cu termen de deschidere in 2026.

Pentru traseul Targu Neamt – Iasi – Ungheni exista licitatii in derulare pe toate cele patru loturi: lotul 1 Targu Neamt/Motca - Targu Frumos (27,0km; lotul are constructor desemnat, dar fara contract semnat), lotul 2 Targu Frumos - Letcani/DN28 (28,6km), lotul 3 Letcani/DN28 - Iasi/DN24 (17,7km) si lotul 4 Iasi/DN24 - Vama/Pod Ungheni (15,5km). Un pod peste Prut la Ungheni (1,1km) este in constructie, cu termen de deschidere in 2026.

AUTOSTRADA A9 (TIMISOARA - MORAVITA)

Exista licitatii in derulare pentru doua din cele trei loturi ale acestui traseu: Remetea Mare - Jebel (35,7km) si Jebel - Moravita (33,5km, constructor desemnat, dar fara contract semnat).

AUTOSTRADA A10 (SEBES - TURDA)

Autostrada A10 este deschisa integral circulatiei (70,0km).

AUTOSTRADA A13 (SIBIU - BACAU)

Sectiunea Sibiu - Fagaras este in executie pe toate cele patru loturi, cu termen de deschidere in 2027 (posibil amanat pentru 2028): lotul 1 Boita - Avrig/Marsa (14,3km), lotul 2 Avrig/Marsa - Arpasu de Jos (19,9km), lotul 3 Arpasu de Jos - Sambata de Sus (17,6km) si lotul 4 Sambata de Sus - Fagaras (16,3km).

AUTOSTRADA NORDULUI A14 (OAR - SUCEAVA)

Pe acest traseu exista contract semnat pentru realizarea sectiunii Oar – Satu Mare (10,8km) la profil de drum expres.

DRUMUL EXPRES DEx4 (TURDA - DEJ)

Aces traseu are o singura sectiune deschisa, A3 - DN1/Tureni (5,0km).

DRUMUL EXPRES DEx5A (BACAU - PIATRA NEAMT)

Licitatie in derulare pentru traseul Drumului Expres Bacau - Piatra Neamt (51,0km). Constructorul este desemnat, dar contractul nu a fost semnat inca.

DRUMUL EXPRES DEx6 (FOCSANI - GALATI) SI PODUL BRAILA

Pe sectiunea Braila - Galati (12,3km) lucrarile sunt in derulare. Termenul de deschidere este 2026. Traseul drumului expres se continua cu un pod peste Dunare intre Braila si Smardan in judetul Tulcea, care este deschis (podul nu face parte din DEx6). Exista contracte pentru executie semnate pentru cele trei loturi ale traseului Braila - Focsani (73,5km): lotul 1 Focsani/A7- Maicanesti/DN23 (28,2km), lotul 2 Maicanesti/DN23 - Silistea/DJ221C (37,6km) si lotul 3 Silistea/DJ221C - Braila - DEx6 (7,7km).

DRUMUL EXPRES DEx12 (CRAIOVA - PITESTI)

Deschis circulatiei pe traseul complet (121,2km).

DRUMUL EXPRES DEx16 (ARAD - ORADEA)

Pe acest traseu este deschisa legatura dintre Oradea si Autostrada A3/Bors; din traseul acesteia de 19,0km, 13,0km sunt realizati la profil de drum expres, iar diferenta la profil de drum national. Exista contracte semnate pentru toate cele trei loturi ale traseului Arad - Oradea (120,5km): lotul 1 Oradea - Salonta (33,7km + drum de legatura), termen de deschidere in 2028; lotul 2 Salonta - Chisineu Cris (39,7km + drum de legatura) cu termen de deschidere in 2028; lotul 3 Chisineu Cris - Arad (47,1km + drum de legatura), contract semnat in ianuarie 2026, termen de deschidere in 2028. Este deschisa circulatiei o alta sectiune de 3,5km a acestui traseu, denumita A11, intre Autostrada A1 si DN7 in zona Arad.

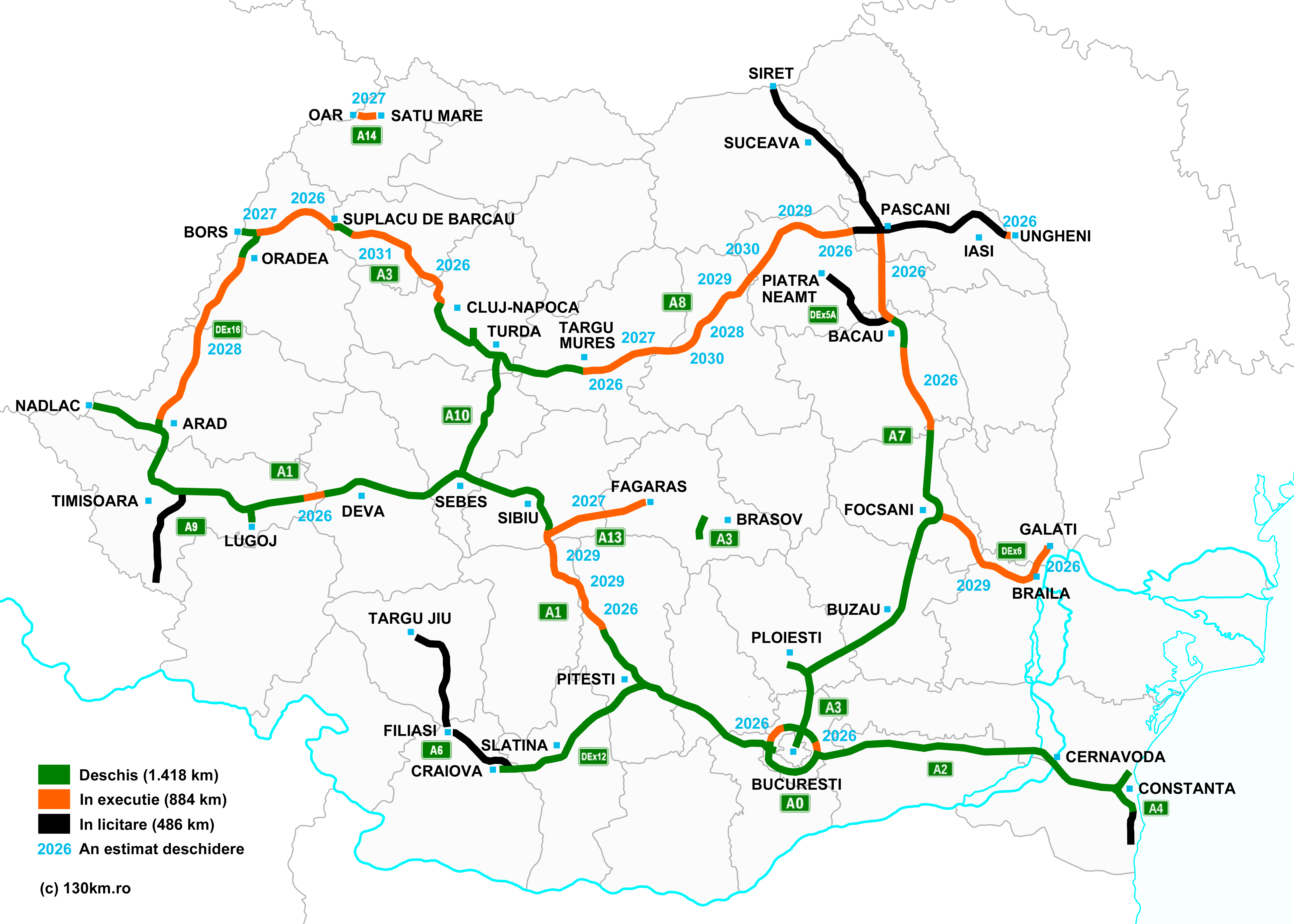

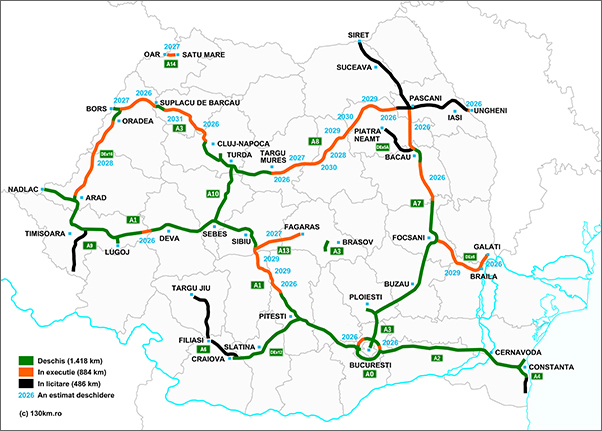

Harta autostrazilor si drumurilor expres deschise, aflate in lucru sau in licitare la finalul lunii martie 2026 este prezentata mai jos (click pentru varianta marita):


Nota: Siteul 130km.ro acopera numai autostrazile si drumurile expres deschise, aflate in stadiu de executie sau de licitatii pentru executie. Nu acoperim traseele aflate la stadiul de propuneri, planuri sau studii de fezabilitate.
